为什么“跳步”是研发管理中最昂贵的决策?

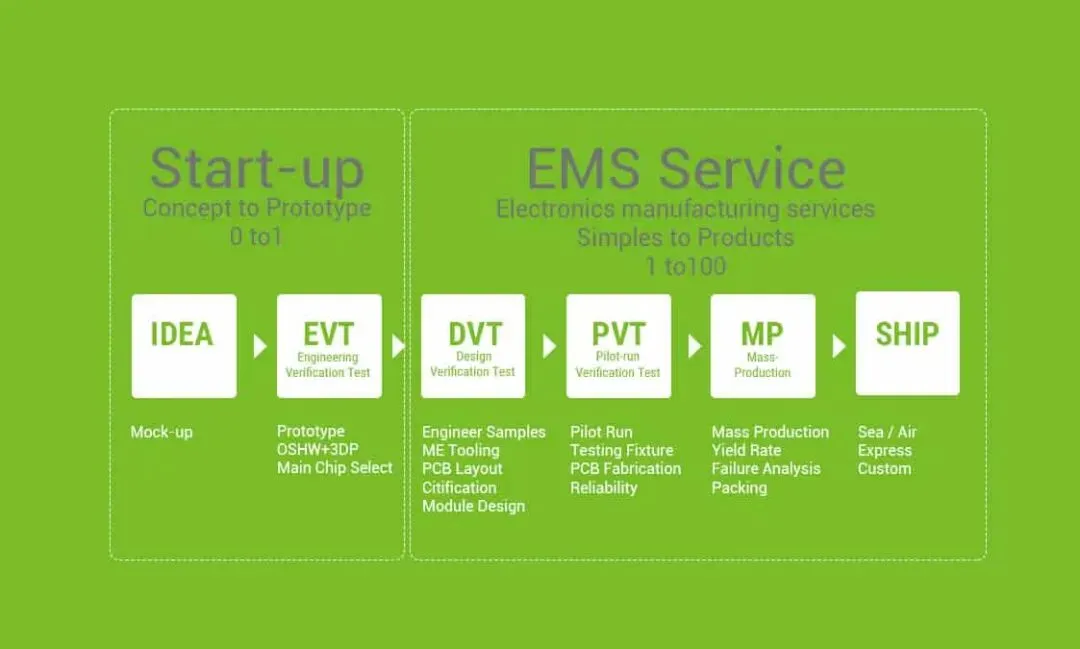

EVT→DVT→PVT:不是简单的重复
- •核心使命:证明你的设计在工程上是可行的。重点解决“有没有”的问题。
- •实战重点:别追求外观完美,核心是功能实现。第一个版本,飞线、胶带固定都不可耻,关键是让核心功能跑通。
- •必须采用量产认定的核心元器件和材料。用工程样品或替代料,EVT就失去了意义。
- •记住:EVT样机必须100%实现产品需求文档(PRD)定义的功能。如果做不到,绝不进入DVT。否则,后续所有验证都是在一个错误的基础上浪费时间。
- •核心使命:证明你的设计在各种边界条件下都是稳定可靠的。重点解决“好不好”和“稳不稳”的问题。
- •实战重点:这是可靠性工程的主战场。跌落、高低温循环、盐雾、防水、电池安全、软件压力测试……所有你觉得“苛刻”的测试,都是在这里模拟产品未来几年可能遇到的最坏情况。
- •这是认证的黄金窗口。FCC、CE、UL等认证必须基于DVT阶段的样品。如果认证失败,设计需要大改,整个项目 timeline 将面临致命打击。
- •DVT成功后,意味着设计冻结。此后,任何设计变更都必须走极其严格的ECN(工程变更通知)流程。
- •核心使命:证明你的制造系统能像设计一样稳定可靠。重点从“产品”转移到“工艺”。
- •实战重点:关注点不再是设计,而是良率(Yield Rate)和生产节拍。你需要统计的是贴片不良率、组装失误率、软件烧录成功率。
- •检验的是生产线、夹具、作业指导书和操作员的熟练度。目标是实现可重复、可复制的制造质量。
- •铁律:PVT阶段严禁任何设计变更。这里的所有问题,都应通过制造工艺优化去解决。如果还发现设计缺陷,那本身就是EVT/DVT阶段的重大失败。

敢言真话:挑战那些“我们不一样”的借口
- •“我们产品简单”:越是简单产品,竞争越激烈,利润率越薄。一次质量事故就可能让你血本无归。简单的产品更应该把流程做扎实,把成本降到极致。
- •“我们时间太紧”:时间紧,更要用正确的流程保证一次做对。返工和救火才是最大的时间杀手。并行工程(如在DVT后期准备PVT生产线)才是解药,而不是砍掉流程。
- •“我们是创业公司”:创业公司资源有限,更输不起。天使客户的口碑就是生命线。一次糟糕的批量质量问题,足以让一家初创公司关门大吉。
